Das Schulprojekt 20_20 wurde mit der Einweihung des Bauteil F am 18.09.2019 beendet. Damit war die Generalsanierung der Bauteile A-F abgeschlossen, verblieben ist die Sanierung der ehemaligen Berufsschule Rehau (Bauteil H), die mittlerweile in einen Neubau umgezogen ist.
Nachdem bekannt wurde, dass ab 1. August 2026 stufenweise bundesweit ein Rechtsanspruch auf Ganztagsbetreuung für Kinder im Grundschulalter eingeführt wird, wurden Überlegungen angestellt, wie diese Vorgabe in Rehau umgesetzt werden kann.

In der Folge wurden diverse Vorplanungen erstellt, schulaufsichtliche Genehmigungen eingeholt und Kostenberechnungen durchgeführt. Am 30.01.2024 fasste der Stadtrat den Grundsatzbeschluss, die Maßnahme „Sanierung Schulzentrum Rehau Bauteil H“ umzusetzen und beauftragte die Verwaltung, alle weiteren Schritte zur Umsetzung des Projekts zu realisieren. Die Planungsaufträge wurden im Herbst 2024 vergeben, die Baugenehmigung eingeholt und die Genehmigung zum vorzeitigen Beginn der Baumaßnahme durch die Regierung von Oberfranken beantragt. Das Architekturbüro Beyer aus Döhlau erstellte die Ausführungsplanung, die meisten Baulose wurden mittlerweile vom Stadtrat vergeben.
Diese Planung umfasst die Einrichtung von Ganztagsbetreuungsgruppen auf drei Ebenen für die Gutenberggrundschule, die Mittelschule und die Realschule. Insgesamt entstehen 155 weitere Ganztagsplätze. Die bisher bestehenden 140 Plätze werden ebenfalls im sanierten Bauteil H untergebracht.
Baulich wurde hierzu ein Anbau an der Westseite des Bauteils H auf drei Ebenen errichtet, das Dachgeschoss wurde wie bei den Bauteilen B und D gestaltet und ist so ebenfalls sehr gut nutzbar. An der Ostseite wurde an das Bestandsgebäude ein zusätzliches Treppenhaus angebaut, um den zweiten Rettungsweg zu realisieren. Der Zwischenbau Bauteil G wurde ersatzlos abgebrochen, es entsteht derzeit eine „Brückenverbindung“ zwischen den Bauteilen D und H, um die Barrierefreiheit sicherzustellen. Insgesamt werden fast 1.000 m² Hauptnutzfläche geschaffen.
Im Innenbereich des Gebäudes ist der Rohbau fertig, das heißt, die Wände sind komplett verputzt, der Estrich ist eingebracht, Fußbodenheizung, Rohinstallation Elektro- und Haustechnik sind fertig, Trockenbauarbeiten sind gut im Plan. Demnächst werden die Einbaumöbel eingebaut, mit den Malerarbeiten begonnen und damit der Innenausbau schrittweise fertiggestellt.

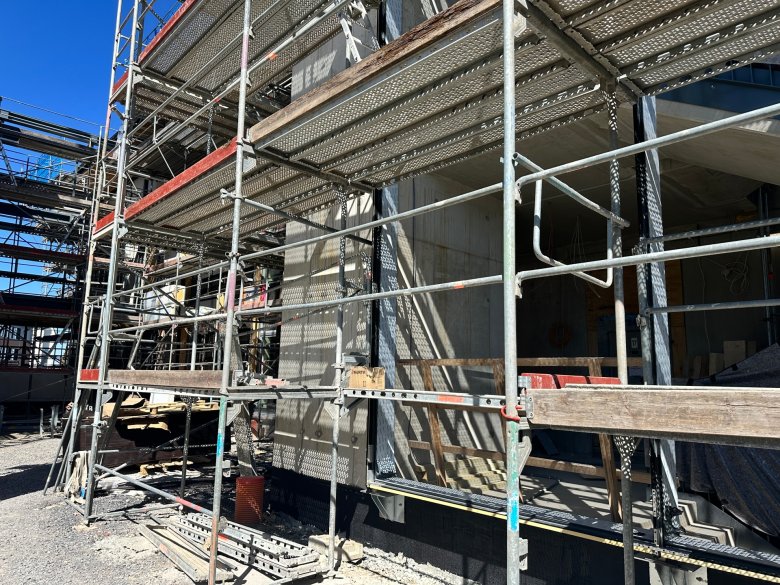

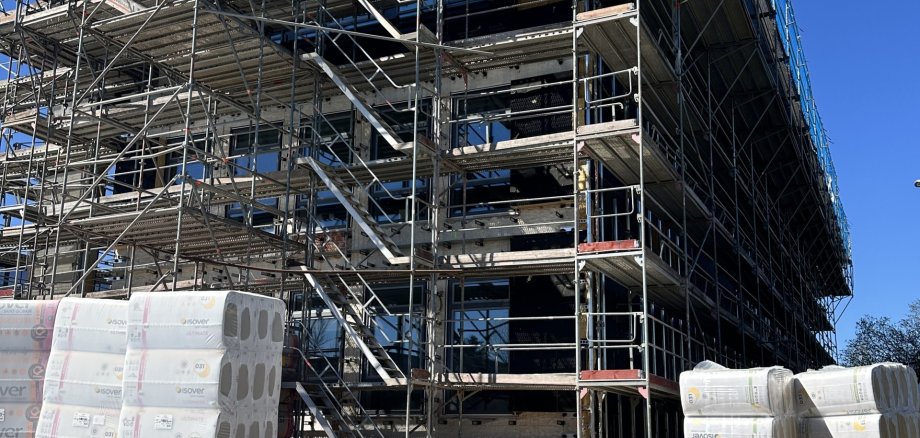

Außen wird derzeit die Fassade montiert, die Treppenhausverglasung eingebaut und das Treppenhausdach vollendet. Insgesamt liegen die Arbeiten gut im Zeitplan, auch die Kosten liegen im Plan.
Nach der aktuellen Kostenschätzung belaufen sich die Kosten für die Maßnahme auf 7,5 Mio. EUR. Bezuschusst wird die Maßnahme mit einer Fördersumme von ca. 6 Mio. EUR durch den Freistaat Bayern und den Landkreis Hof (Realschulanteil), so dass ein Eigenmittelanteil von ca. 1,5 Mio. EUR verbleibt. Damit ist ein Fördersatz von 80 % gegeben, der höchste, den die Stadt Rehau bei der Sanierung des Schulzentrums jemals hatte.

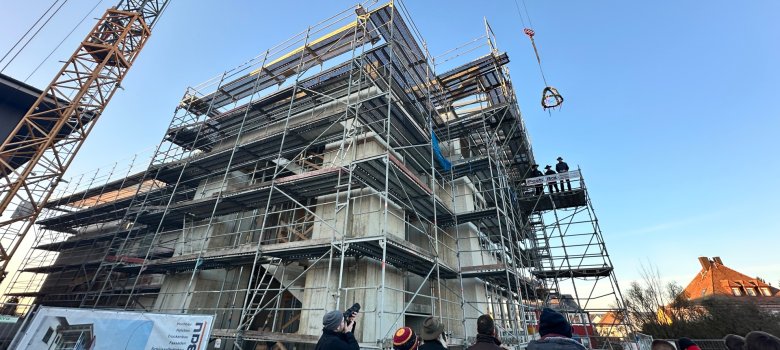

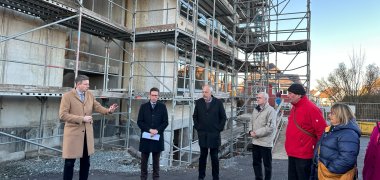

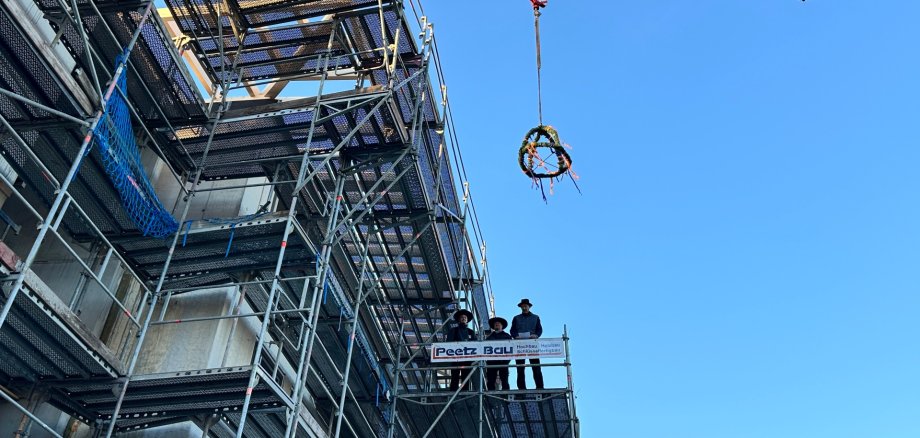

Der Baubeginn war am 16.04.2025, die Fertigstellung ist zu Beginn des Schuljahres 2026/27 geplant.
